峇厘岛垃圾焚烧发电厂动工 吸纳40%垃圾 供电10万户



(雅加达11日综合电)印尼主权财富基金达南塔拉在度假胜地峇厘岛建设的首个垃圾焚烧发电厂近日正式动工。这是印尼国家垃圾管理计划的首个示范项目,旨在响应总统普拉博沃关于快速、无害化解决国家垃圾危机的指示,同时为扩大可再生能源发电方面迈出重要一步。

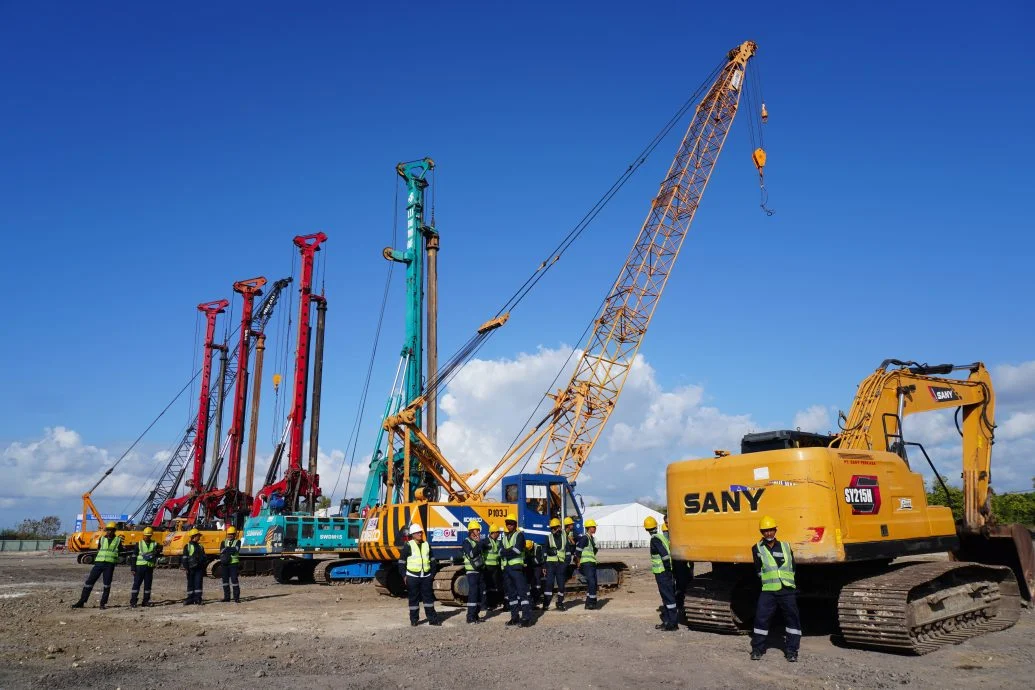

达南塔拉周三在峇厘岛为这项由中国企业投资建设、总额达3兆印尼盾(约6亿7795万令吉)的垃圾焚烧发电厂举行动土礼。
ADVERTISEMENT
料2028年投运
据介绍,这座设施预计2028年初投入运营,日处理能力为1500公吨垃圾,年处理量达50万公吨,可有效吸纳峇厘岛总垃圾量的40%以上,预计发电量足以满足全岛约10万户家庭的用电需求。
达南塔拉首席投资官潘杜指出,垃圾焚烧发电厂投入运营后,需要通过传统垃圾填埋场处理的垃圾量预计可减少高达80%,每年可减少约64万公吨的二氧化碳排放,并创造约1200个绿色就业岗位。
峇厘省省长瓦扬在动土礼上致辞时说,这座垃圾焚烧发电厂建成后不仅能为当地社区营造健康、宜居的生态环境,也将进一步提升峇厘岛的旅游形象。
发电网络料覆盖70地区城市
印尼环境部长朱默补充,这将为印尼国内其他类似的项目提供示范。印尼政府计划在全国范围内建设34个区域性质的垃圾焚烧发电厂,未来的垃圾发电网络预计覆盖约60至70个地区和城市。
他也说,垃圾处理技术必须因地制宜,一些地区可以利用垃圾发电,一些地区则可以生产工业用的垃圾衍生燃料。
投资建设这一项目的中国浙江伟明环保股份有限公司董事长项光明对记者表示,凭借在垃圾焚烧发电领域数十年的技术积淀与专业团队建设,中国企业已形成成熟的技术体系及运营能力。这一项目有助于向海外传播中国先进的垃圾处理技术与管理经验。
据悉,峇厘岛垃圾焚烧发电项目总占地面积约6万平方公尺,建设期约2年,商业运营期为30年。
仍在挑选供长期解决方案技术
达南塔拉首席执行员罗桑也透露,峇厘岛的项目动工后,预计还有另外8个垃圾焚烧发电厂项目很快也会开工建设。
他强调,尽管这些项目进展迅速,但达南塔拉仍在谨慎挑选能为印尼垃圾问题提供长期解决方案的技术,因为发展这些项目不仅是为了发电,还希望能降低环境、健康、安全及治理方面的风险。
他说,达南塔拉目前青睐能够无缝兼容、稳定处理新鲜垃圾与长期填埋陈腐垃圾的加工技术,并举例他在东亚地区观察到的成功案例。
“我此前走访中国和日本几个垃圾焚烧发电厂时,发现这些设施都非常干净。在中国,有一家垃圾焚烧发电厂就建在高档住宅区的中心地带,完全没有异味。他们甚至在工厂后方建了阅读花园和儿童游乐场。”
