日本柏崎刈羽核电站6号机组重启

日本柏崎刈羽核电站6号机组重启

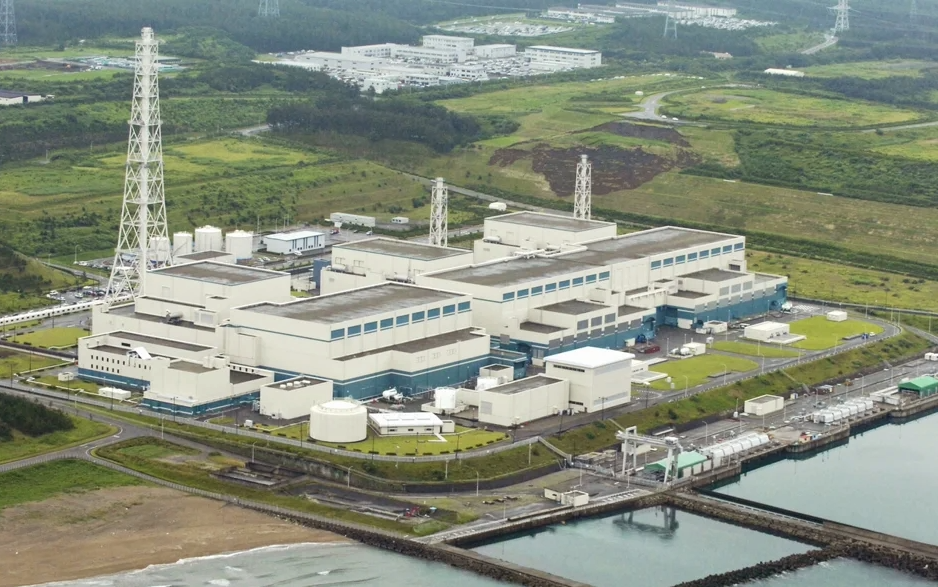

日本柏崎刈羽核电厂。(互联网照片)

(东京9日综合电)东京电力公司指出,为调查故障原因而暂时关闭的日本今天再次启动。

新华社报道,运营核电站的东京电力公司(东电)今天在官网发布新闻公报说,当地时间9日下午2时(马来西亚时间下午1时),公司开始抽出反应堆控制棒,启动了反应堆。

ADVERTISEMENT

hidden

按照计划,反应堆当天内达到临界状态,15日起开始试发电和输电。之后,东电将再度关闭反应堆检查各设备,如果没有问题,将于3月18日实施“综合负荷性能检查”,接着开启商业运行。

柏崎刈羽核电站6号机组于上月21日,是2011年“311”东日本大地震引发东电福岛第一核电站事故后,公司旗下核电站的首次重启。

可是在上月22日凌晨抽出反应堆控制棒的作业过程中,却有警报响起。为调查故障原因,东电当天决定暂时关停6号机组。

东电日前在记者会上说,此次故障的原因是变频器设置过于灵敏,导致设备在正常范围内的电流变化被误认为异常,从而触发警报。变频器用于调节驱动控制棒的马达速度。由于控制棒另有一套警报系统,东电认为,变频器警报并非确保安全必须的功能,于是关闭。
